       8月16日,国网遂宁供电公司红江水电站2号机组C级检修主体工作已全部完成,正式进入调试阶段。从1号机组的“收官战”到2号机组的“接力战”,检修团队连续奋战、步履不停,以精湛技术对机组进行了全方位“体检”与“治疗”,成功消除了设备缺陷,机组运行性能有望进一步提升,为老电站焕发新活力提供了坚实保障。

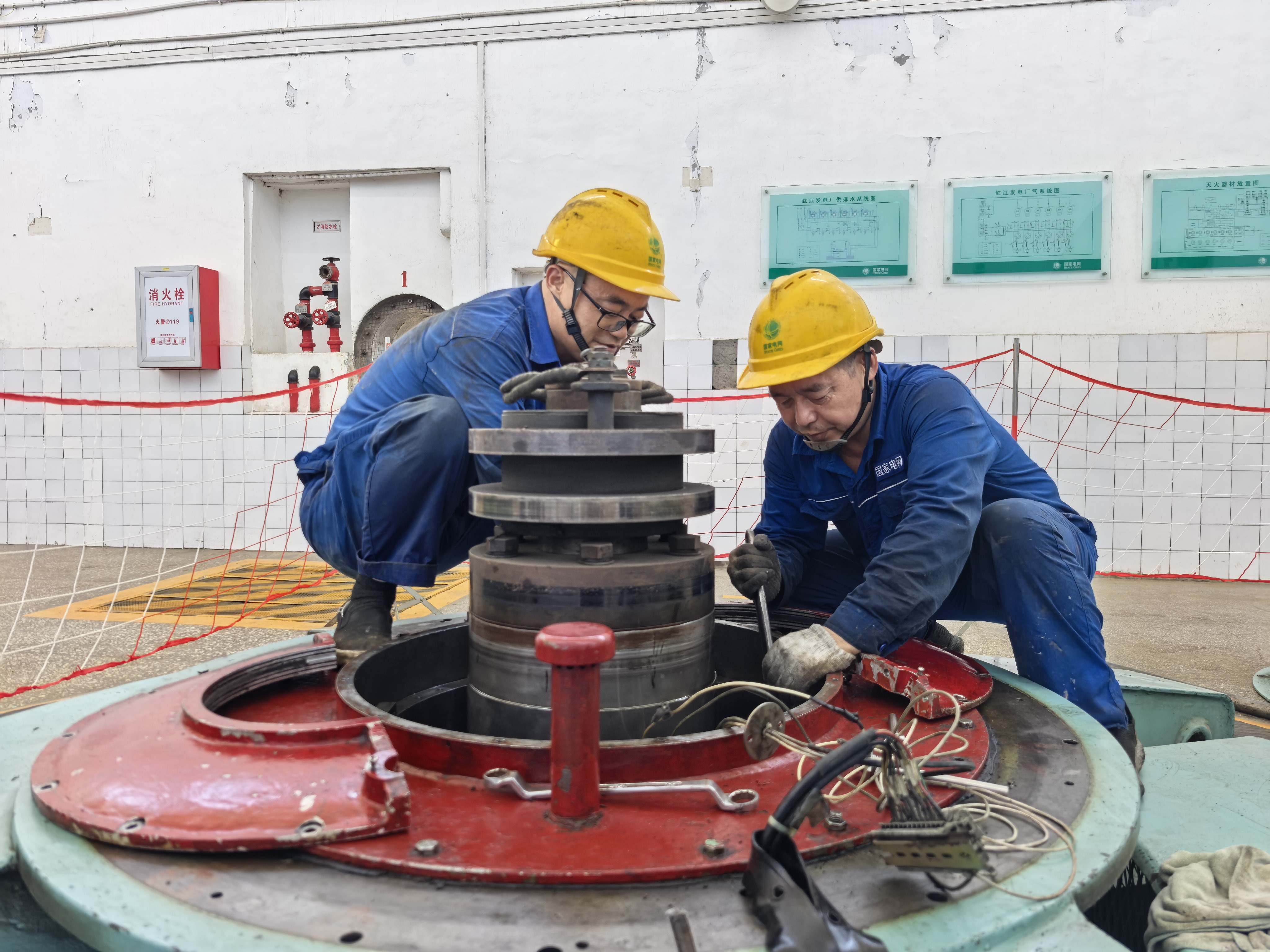

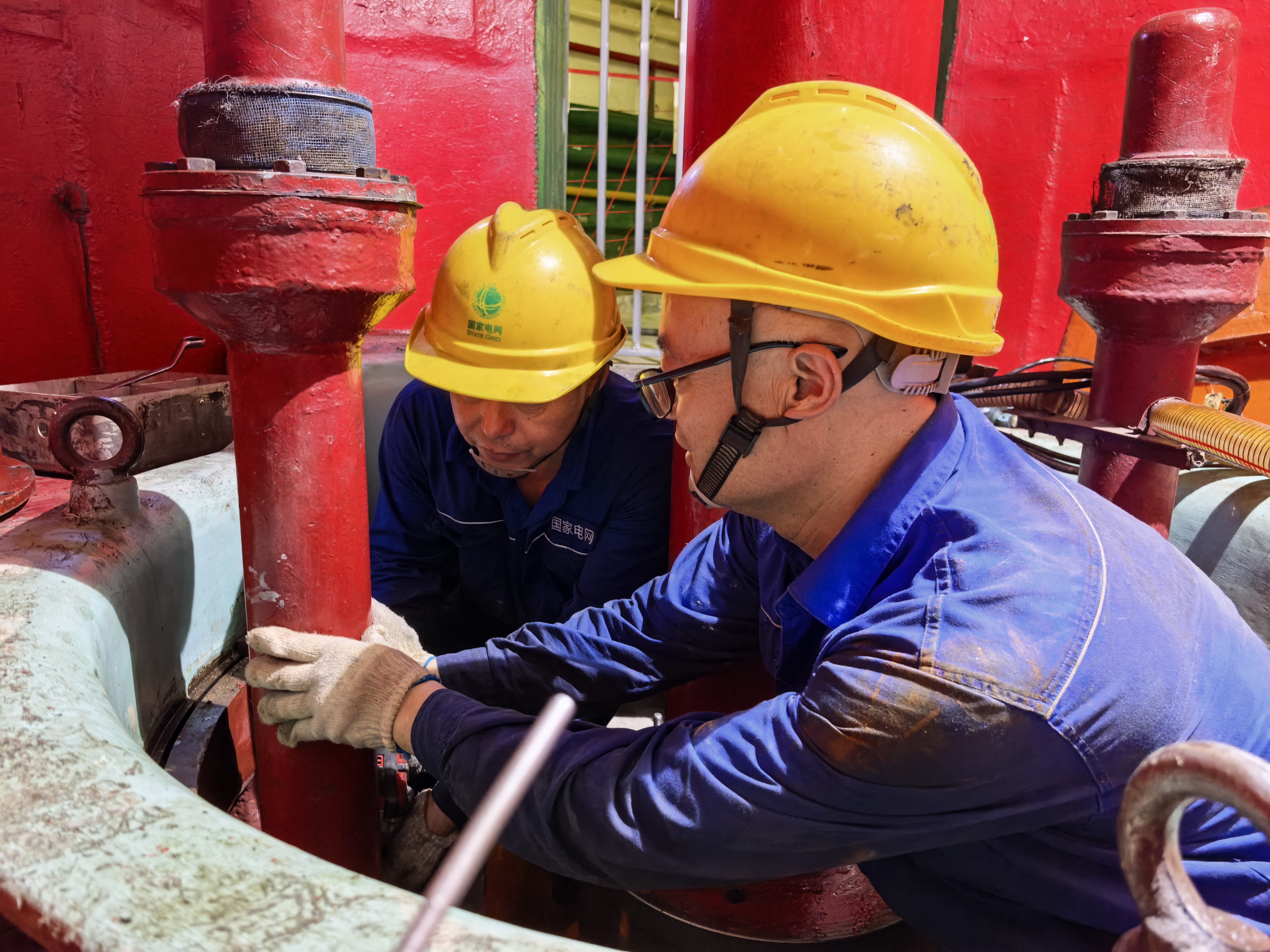

       据悉,红江发电站是蓬溪境内唯一骨干电站。位于红江镇马岩村九社马尾渡涪江河左岸,始建于1958年,1977年6台机组安装完毕投产发电。本次C级检修面临工序复杂、工期紧张等多重挑战。检修现场,作业人员半蹲在狭小的作业空间内,手持锉刀与千分尺,屏息凝神,精心刮研轴瓦。每一次锉削都力求毫厘不差,每一次测量都反复校核。油污浸透工装,汗水顺着帽檐滴落,却无人分神擦拭。大家分工明确、配合默契,有人专注刮研、有人精准测量、有人记录数据、有人把控质量,严格恪守工艺规范,确保作业有序推进。
       在检修队伍中,58岁的老师傅刘子胜格外引人注目。他从事发电机组检修整整38年,是大家公认的“老把式”。他常挂在嘴边的一句话是:“机器跟人一样,你糊弄它,它保准给你撂挑子。”每天早晨7点,他总是第一个到岗,将当天所需工具、备件逐一清点妥帖。遇到技术难题,他亲自上手,边干边教。有人问他,一把年纪了还这么较真儿图啥?他抹了把汗,憨憨一笑:“咱干的就是精细活,差一头发丝儿,机组转起来就不稳当。对得起这班岗,心里才踏实。”
       本次检修覆盖面广、技术难度大,主要包括更换调速器油及上导、下导、水导油盒内的透平油,更换气密封以消除部件老化渗漏隐患,清洗各导瓦,并同步完成主轴调中、轴承与轴瓦间隙调整、瓦面修复等精细工作。繁多的检修项目与极高的技术要求,对施工组织提出了严峻考验。
       为保障检修进度与作业安全,检修班组科学统筹、优化排班,将每日任务细化分解。从拆装、清洗、更换到回装、试验,紧盯每一个关键节点,严守安全底线与质量红线。现场严格执行安全技术交底制度,强化高空作业与油务作业防护管理,严抓反违章,确保全过程安全可控。
       随着2号机组检修落下帷幕,机组潜在隐患得到集中治理,设备运行工况显著改善。下一步,国网遂宁供电公司还将持续组织红江水电站推进3号和6号机组的C级检修工作。待全部机组检修完毕后,将极大提升设备运行可靠性,充分释放老旧电站发电潜力,为汛期丰水期机组安全满发、稳定供电奠定坚实基础。(叶波)
