四川遂宁:治理低电压 护送“清凉电”

2025-07-15 13:44:32来源:影响四川 浏览量:

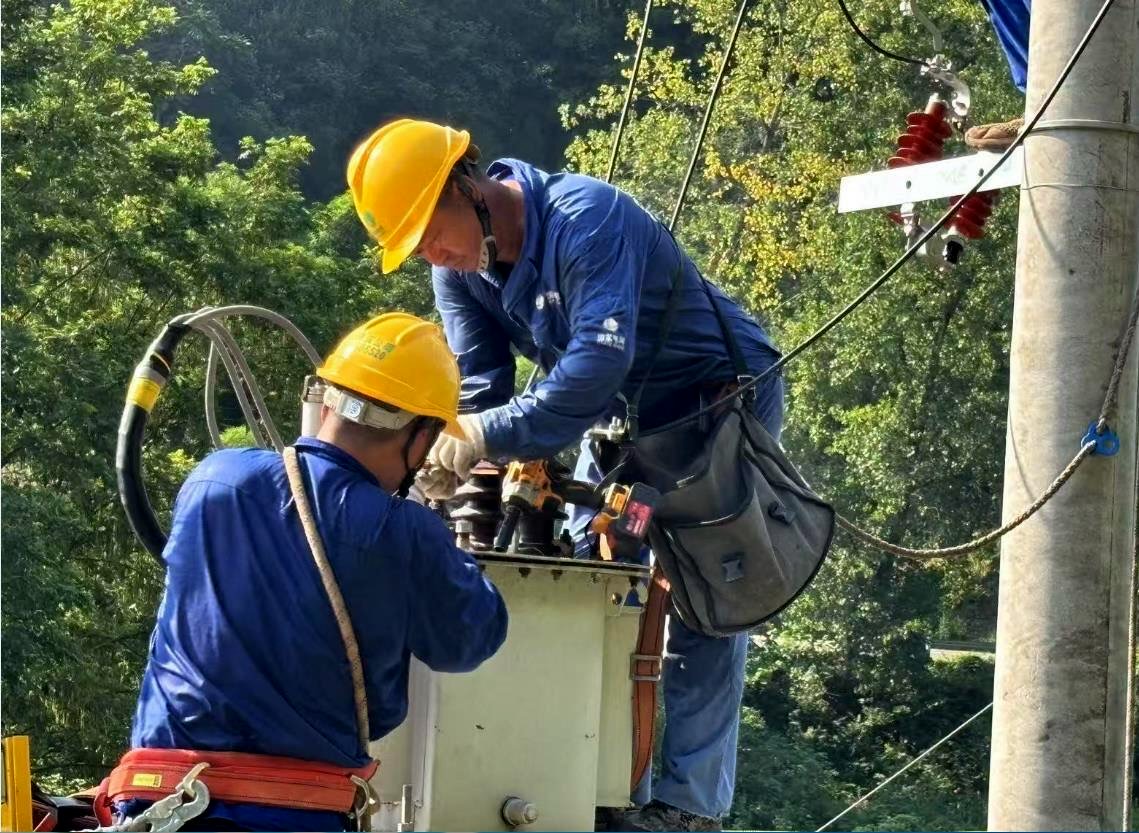

       “搭接引流线,安装配电变压器,改接负荷……”7月15日一早,新会镇桅杆嘴村5社支线3号杆处一片忙碌,国网遂宁蓬溪公司(简称以下:蓬溪公司)电力施工队正加紧整治低电压,争分夺秒护送“清凉电”。
       据了解,受夏季持续高温天气影响,蓬溪县新会镇桅杆嘴村用电负荷陡增,加之线路设备老化,供电半径较长,原有一台100千伏安的配电变压器已无法满足村民用电需求,尤其是在用电高峰,电压偏低现象频发,影响了村民的正常生产生活。为解决这一问题,蓬溪公司迅速开展客户用电走访,摸清用电实情,并组织城郊供电所技术人员现场勘查,分析负荷分布情况,最终决定在原有配电变压器的基础上,新增布点一台50千伏安的配电变压器,并对三相负荷进行优化调整,确保电力供应更加均衡稳定。
       施工期间,全体作业人员早出晚归,积极克服高温天气,严格按照标准化作业流程规范操作,强化现场安全监管,集中3天攻坚,先后完成了新变压器安装和线路负荷调整等整治任务。改造后,该区域电压质量显著提升,末端用户电压从原先的不足185伏迅速提升至220伏以上,彻底解决了低电压问题。
       “以前一到用电高峰时期,空调都带不动,现在电力充足了,村民再也不用担心电器无法正常使用了!”桅杆嘴村党支部书记赵晓琼高兴地说到。此次低电压整治不仅提升了居民的用电体验,也为桅杆嘴村种养殖大户、小型加工厂等提供了更加可靠的电力保障。
       近期,蓬溪公司正如火如荼地推进低电压整治工作,所属城郊、明月、蓬南等多个乡镇供电片区相继打响了低电压台区和低电压用户整治攻坚战。截至目前,蓬溪公司通过运维及业扩新增布点、增加相线、更换导线多种方式,累计整治低电压台区144个、低电压用户2605户,其中双峰重点用户843户。(姚鑫 胡家强 王志刚)
